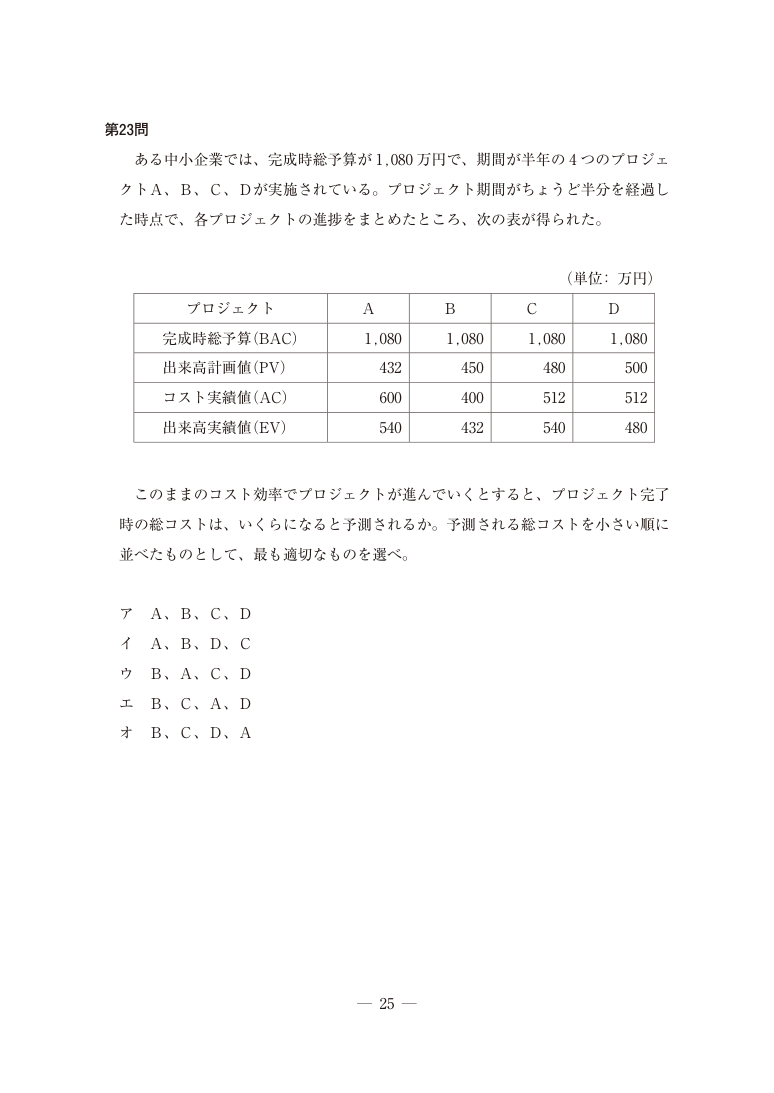

令和7年度 中小企業診断士 経営情報システム 問23
ある中小企業では、完成時総予算が1,080 万円で、期間が半年の4 つのプロジェ
クトA、B、C、Dが実施されている。プロジェクト期間がちょうど半分を経過し
た時点で、各プロジェクトの進捗をまとめたところ、次の表が得られた。
(単位:万円)
プロジェクト
A
B
C
D
完成時総予算(BAC)
1,080
1,080
1,080
1,080
出来高計画値(PV)
432
450
480
500
コスト実績値(AC)
600
400
512
512
出来高実績値(EV)
540
432
540
480
このままのコスト効率でプロジェクトが進んでいくとすると、プロジェクト完了
時の総コストは、いくらになると予測されるか。予測される総コストを小さい順に
並べたものとして、最も適切なものを選べ。
選択肢
解説
結論 → 詳細 の 2 層構成
展開閉じる
解説
結論 → 詳細 の 2 層構成
詳細Layer 2展開閉じる
他の選択肢との違い:
ア:AのEACは1080×600/540=1200、Bは1000、Cは1024、Dは1152。
各選択肢の解説
- ア
A、B、C、D
AのEACは1080×600/540=1200、Bは1000、Cは1024、Dは1152。
- イ
A、B、D、C
Bは最小だがAは最大。
- ウ
B、A、C、D
Cの方がAより小さい。
- エ
B、C、A、D
DはAより小さい。
- オ
B、C、D、A
EACはB=1000、C=1024、D=1152、A=1200万円の順。
解説・公式出典について
解説は学習支援用に作成したもので、試験実施機関による公式解説ではありません。 事実誤認・選択肢の取り違え・最新法令の反映漏れ等を含む可能性があるため、 重要な判断は必ずリンク先の公式資料でご確認ください。
最終更新:
一般社団法人日本中小企業診断士協会連合会・令和7年度第1次試験
制作・確認範囲・誤り報告の手順は 静的解説の確認方針で説明しています。出典リンクや自動テストだけで、解説全体の正確性が保証されるわけではありません。
この問題を AI と深掘りする
用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。
関連する問題
EVM の他の問題
