2級管工事施工管理技士令和8年度 前期学科問 30

令和8年度 前期 2級管工事施工管理技士 学科 問30

難度やや易

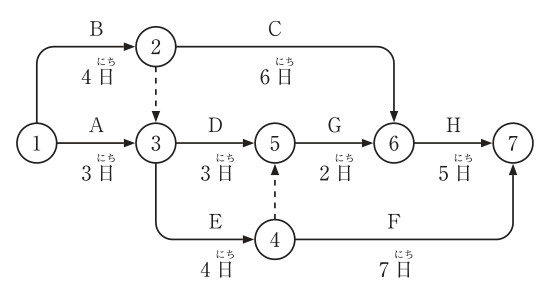

下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。ただし、図中のイベント間のA~Hは作業内容、日数は作業日数を表す。

問30の図表1

選択肢

解説

結論 → 詳細 → 補足 の 3 層構成

展開
結論Layer 1

最早開始時刻は、②=4日、③=max(3,4)=4日、④=8日、⑤=max(7,8)=8日、⑥=max(10,10)=10日、⑦=max(15,15)=15日です。

詳細Layer 2
展開

クリティカルパスはB→C→H、B→ダミー→E→ダミー→G→H、B→ダミー→E→Fの3本で、所要日数はいずれも15日です。作業Hを1日短縮しても、Hを通らないB→E→Fの経路が15日のまま残るため全体は短縮されず、イが正解です。

各選択肢の解説

ア

クリティカルパスは3 本で、全体の所要日数は 15 日である。

適当。所要日数はB-C-Hが4+6+5=15日、B-E-G-Hが4+4+2+5=15日、B-E-Fが4+4+7=15日で、いずれも15日です。したがって、クリティカルパスは3本、全体の所要日数は15日です。

イ

作業Hの作業日数を1 日短縮できると、全体の所要日数も1 日短縮することができる。

不適当。作業Hを4日に短縮すると、B-C-HとB-E-G-Hは14日になります。しかしHを含まないB-E-Fは15日のままなので、全体の所要日数は15日から変わりません。

ウ

作業Dが開始される前に、作業Aと作業Bは終了していなければならない。

適当。作業Dはイベント③から始まります。③には作業Aのほか、ダミー②→③を通じて作業Bも流れ込むため、AとBの両方が終わっていなければDは開始できません。

エ

②-③間や④-⑤間のような作業の相互関係だけを示す点線矢印をダミーという。

適当。ダミーは所要時間0で、作業の前後関係だけを表す点線矢印です。②→③と④→⑤がこれにあたります。

この解説は?
AI生成

解説は公式の問題文・公式解答を基に作成しています。 事実誤認・選択肢の取り違え・最新法令の反映漏れ等を含む可能性があるため、 重要な判断は必ずリンク先の公式資料でご確認ください。

最終更新:

出典:一般財団法人全国建設研修センター 令和8年度2級管工事施工管理技術検定 第一次検定(前期) No.30。ルビ・改行・空白を整理し、原本の数字選択肢をア・イ・ウ・エに変換。解説は本サイト作成。

検証プロセス・誤り報告フローは 運営透明性レポートで公開しています。

分野「施工管理法(選択)」の学習ポイント

この問題の理解を「分野全体の力」に広げるための足がかり

何が問われるか
本問の分野で問われる代表的な知識・用語の整理。
学習の進め方
正解/誤答の選択肢ごとに「なぜ正しい / なぜ違うのか」を1行ずつ言語化すると定着する。
関連キーワード
ネットワーク工程表
この分野の問題をもっと解く
AI コパイロット

この問題を AI と深掘りする

用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。

クイズモードで開く

関連する問題

施工管理法(選択) の他の問題

他試験の同テーマ問題

トピック「ネットワーク工程表」を扱う他試験区分の過去問

他年度の「施工管理法(選択)」問題

2級管工事施工管理技士 の同じ分野を年度をまたいで演習する
