令和7年度 10月試験 2級土木施工管理技士 学科 問62

難度やや易

下図のネットワーク式工程表に関する下記の文章中の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものは次のうちどれか。ただし,図中のイベント間のA〜Hは作業内容,数字は作業日数を表す。(イ)及び(ロ)は,クリティカルパス上の作業である。作業Fの最早開始時刻は,(ハ)である。この工程全体の工期は,(ニ)である。

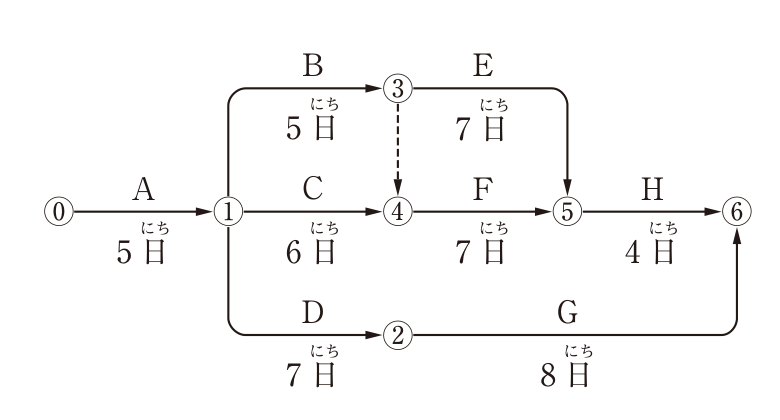

問62の図表1

選択肢

解説

結論 → 詳細 → 補足 の 3 層構成

展開
結論Layer 1

Aの5日後にCを6日行うのでFの最早開始は11日。

詳細Layer 2
展開

A→C→F→Hは5+6+7+4=22日で最長のクリティカルパスとなり,B→E経由は21日である。肢2が正しい。

各選択肢の解説

ア

(イ)作業C ― (ロ)作業F ― (ハ)10日 ― (ニ)22日間

正しくない。CとFはクリティカルパスだが,F開始はAの5日とCの6日を足した11日で,10日ではない。

イ

(イ)作業C ― (ロ)作業F ― (ハ)11日 ― (ニ)22日間

正しい。CとFはA→C→F→Hの最長経路上にあり,F最早開始11日,総工期22日である。

ウ

(イ)作業B ― (ロ)作業E ― (ハ)11日 ― (ニ)21日間

正しくない。A→B→E→Hは5+5+7+4=21日で,A→C→F→Hの22日より短くクリティカルパスではない。

エ

(イ)作業B ― (ロ)作業E ― (ハ)10日 ― (ニ)21日間

正しくない。B・Eはクリティカルパス外であり,F開始は10日ではなく11日,総工期は21日でなく22日である。

この解説は?
AI生成

解説は公式の問題文・公式解答を基に作成しています。 事実誤認・選択肢の取り違え・最新法令の反映漏れ等を含む可能性があるため、 重要な判断は必ずリンク先の公式資料でご確認ください。

最終更新:

出典:一般財団法人全国建設研修センター 令和7年度2級土木施工管理技術検定 第一次検定(10月実施・土木)No.62。ルビ・改行・空白を整理し、原本の数字選択肢をア・イ・ウ・エに変換。解説は本サイト作成。

検証プロセス・誤り報告フローは 運営透明性レポートで公開しています。

分野「施工管理法(基礎的な能力・必須)」の学習ポイント

この問題の理解を「分野全体の力」に広げるための足がかり

何が問われるか
本問の分野で問われる代表的な知識・用語の整理。
学習の進め方
正解/誤答の選択肢ごとに「なぜ正しい / なぜ違うのか」を1行ずつ言語化すると定着する。
関連キーワード
ネットワーク工程表
この分野の問題をもっと解く
AI コパイロット

この問題を AI と深掘りする

用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。

クイズモードで開く

関連する問題

施工管理法(基礎的な能力・必須) の他の問題

他試験の同テーマ問題

トピック「ネットワーク工程表」を扱う他試験区分の過去問
