元の19日経路A-D-F-IとA-D-H-Iを2日縮めるには、共通のDを2日短縮する費用8万円が最安。ただしA-B-E-Gが18日残るのでGを1日4万円で短縮し、計12万円で17日になる。
令和7年度 中小企業診断士 運営管理(オペレーション・マネジメント) 問7

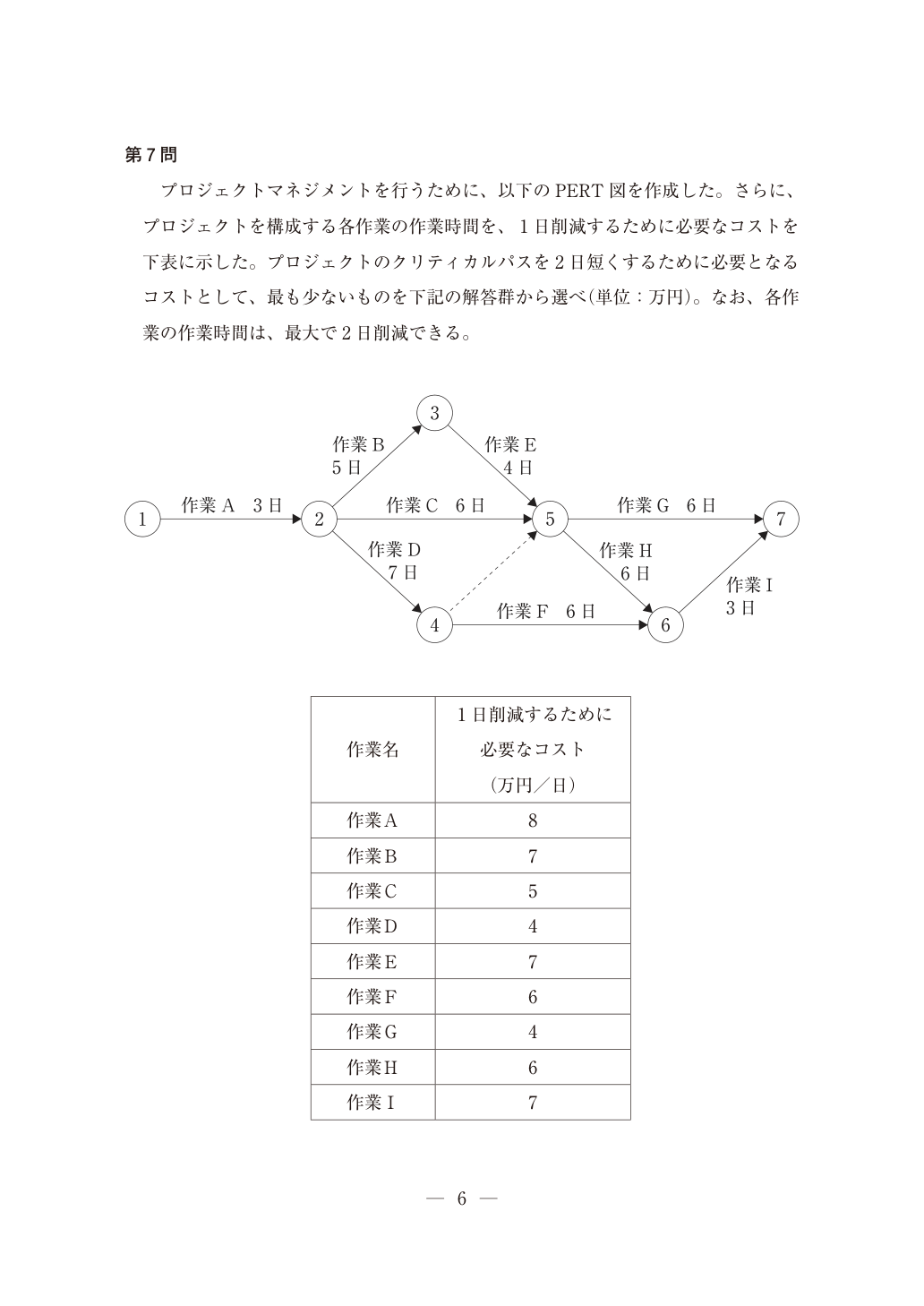

プロジェクトマネジメントを行うために、以下のPERT 図を作成した。さらに、
プロジェクトを構成する各作業の作業時間を、1日削減するために必要なコストを
下表に示した。プロジェクトのクリティカルパスを2日短くするために必要となる
コストとして、最も少ないものを下記の解答群から選べ(単位:万円)。なお、各作
業の作業時間は、最大で2日削減できる。
1日削減するために
作業名 必要なコスト
(万円/日)
作業A 8
作業B 7
作業C 5
作業D 4
作業E 7
作業F 6
作業G 4
作業H 6
作業I 7
選択肢
解説
解説本文
展開閉じる
解説
解説本文
各選択肢の解説
- ア
10
10万円では二本の19日経路と18日経路をともに17日へ縮められない。
- イ
11
11万円ではD2日の8万円に加え18日経路の最安4万円を賄えない。
- ウ
12
Dを2日短縮8万円、Gを1日短縮4万円で計12万円。
- エ
13
13万円は12万円の実行可能な組合せより高い。
- オ
14
14万円はDとGの計12万円より高い。
解説・公式出典について
解説は学習支援用に作成したもので、試験実施機関による公式解説ではありません。 事実誤認・選択肢の取り違え・最新法令の反映漏れ等を含む可能性があるため、 重要な判断は必ずリンク先の公式資料でご確認ください。
最終更新:
一般社団法人日本中小企業診断士協会連合会・令和7年度中小企業診断士第1次試験 D運営管理
制作・確認範囲・誤り報告の手順は 静的解説の確認方針で説明しています。出典リンクや自動テストだけで、解説全体の正確性が保証されるわけではありません。
この問題を AI と深掘りする
用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。
関連する問題
工程管理 の他の問題
- 中小企業診断士令和8年度 運営管理(オペレーション・マネジメント) 問3あるプロジェクトは7つの作業工程A~Gで構成されている。各作業工程の作業 時間と作業工程間の先行関係が下図で示されるとき、このプロジェクトのPERT 計算に関する記述として、最も適切なものを下記の解答群から選べ。
- 中小企業診断士令和7年度 運営管理(オペレーション・マネジメント) 問3制約理論(TOC)の考え方に関する記述の正誤の組み合わせとして、最も適切な ものを下記の解答群から選べ。 a ボトルネック工程の改善を進めることで、新たなボトルネック工程が現れるこ とがある。 b すべての工程の生産速度を、ボトルネック工程の生産速度に合わせるように…
- 中小企業診断士令和7年度 運営管理(オペレーション・マネジメント) 問62台の機械を用いて、第1工程、第2工程の順で作業するフローショップにおい て、各ジョブの作業時間が下表に与えられている。メイクスパンが最小になるよう に各ジョブがフローショップに投入された場合、メイクスパンにおける2台の機械 の非稼働時間の合計として、最も適切なものを下記の…
- 中小企業診断士令和7年度 運営管理(オペレーション・マネジメント) 問18ある単一の製品を生産しているラインにおいて、投入量と産出量に基づいた流動 数分析の結果を下図に示す。投入量や産出量の累積線の傾きはそれぞれ、投入や産 出のペースに応じて変化している。この生産ラインは先入先出で、投入から産出ま での期間は一定である。 この図から読み取るこ…
