図の最長経路はC(6)+E(8)+G(5)=19時間。
令和8年度 中小企業診断士 運営管理(オペレーション・マネジメント) 問3

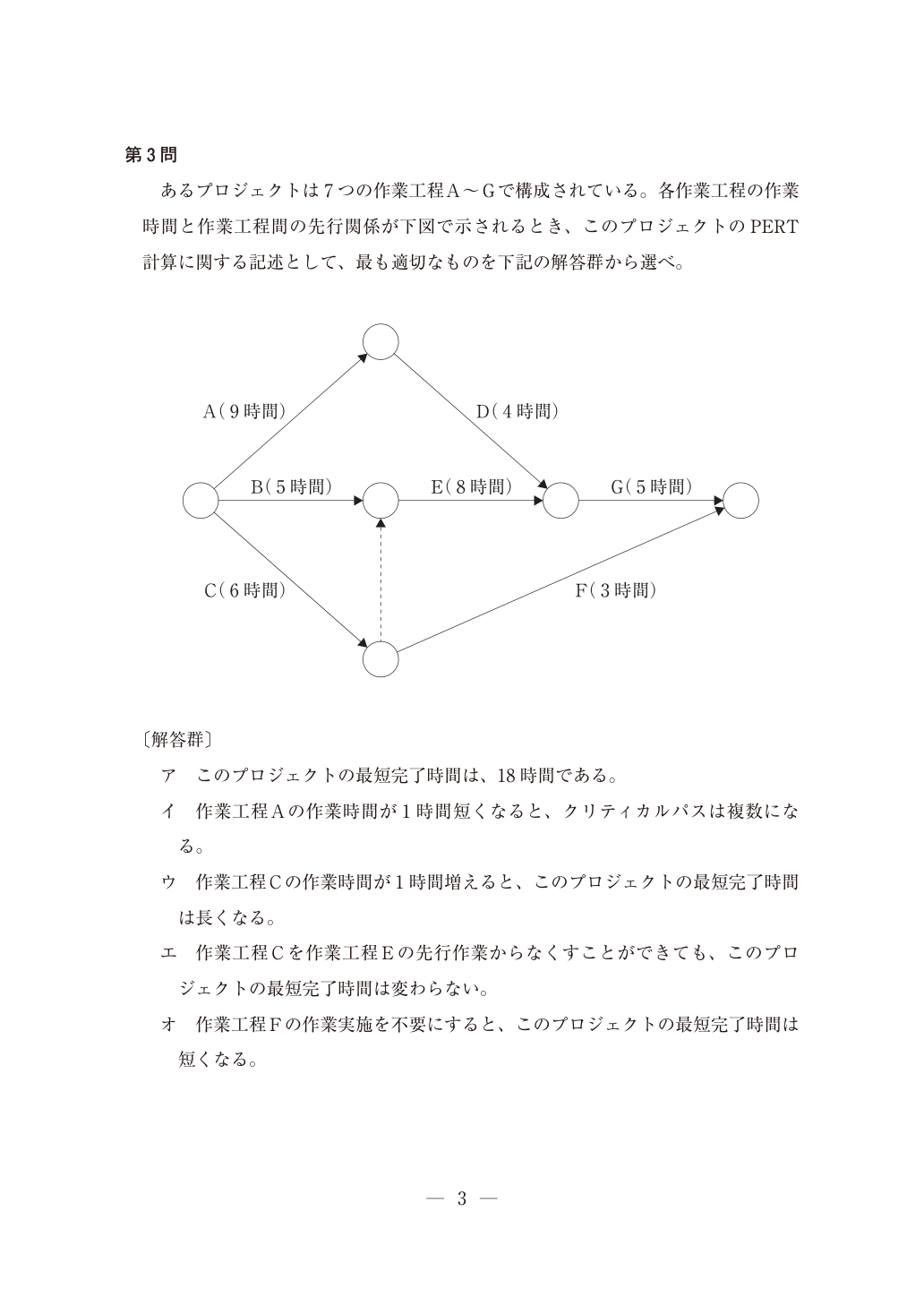

あるプロジェクトは7つの作業工程A~Gで構成されている。各作業工程の作業
時間と作業工程間の先行関係が下図で示されるとき、このプロジェクトのPERT
計算に関する記述として、最も適切なものを下記の解答群から選べ。
選択肢
解説
結論 → 詳細 の 2 層構成
展開閉じる
解説
結論 → 詳細 の 2 層構成
詳細Layer 2展開閉じる
A+D+G=18時間、C+F=9時間。Cを1時間延ばせば完了は20時間。
各選択肢の解説
- ア
このプロジェクトの最短完了時間は、18 時間である。
最短完了時間は最長経路の19時間で、18時間はA-D-G経路。
- イ
作業工程Aの作業時間が1時間短くなると、クリティカルパスは複数にな
る。
A-D-Gは元々18時間でAを短縮すると17時間になる。19時間のC-E-Gとの同率経路は増えない。
- ウ
作業工程Cの作業時間が1時間増えると、このプロジェクトの最短完了時間
は長くなる。
C-E-Gはクリティカルパスなので、Cを1時間延ばすと19時間から20時間になる。
- エ
作業工程Cを作業工程Eの先行作業からなくすことができても、このプロ
ジェクトの最短完了時間は変わらない。
CをEの先行から外すとEはB(5時間)後に始められ、B-E-G=18時間となる。完了時間が19から18時間に変わる。
- オ
作業工程Fの作業実施を不要にすると、このプロジェクトの最短完了時間は
短くなる。
Fの経路C-Fは9時間でクリティカルパスではなく、不要にしても19時間のC-E-Gが残る。
解説・公式出典について
解説は学習支援用に作成したもので、試験実施機関による公式解説ではありません。 事実誤認・選択肢の取り違え・最新法令の反映漏れ等を含む可能性があるため、 重要な判断は必ずリンク先の公式資料でご確認ください。
最終更新:
一般社団法人日本中小企業診断士協会連合会・令和8年度中小企業診断士第1次試験 D運営管理
制作・確認範囲・誤り報告の手順は 静的解説の確認方針で説明しています。出典リンクや自動テストだけで、解説全体の正確性が保証されるわけではありません。
この問題を AI と深掘りする
用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。
関連する問題
工程管理 の他の問題
- 中小企業診断士令和7年度 運営管理(オペレーション・マネジメント) 問3制約理論(TOC)の考え方に関する記述の正誤の組み合わせとして、最も適切な ものを下記の解答群から選べ。 a ボトルネック工程の改善を進めることで、新たなボトルネック工程が現れるこ とがある。 b すべての工程の生産速度を、ボトルネック工程の生産速度に合わせるように…
- 中小企業診断士令和7年度 運営管理(オペレーション・マネジメント) 問62台の機械を用いて、第1工程、第2工程の順で作業するフローショップにおい て、各ジョブの作業時間が下表に与えられている。メイクスパンが最小になるよう に各ジョブがフローショップに投入された場合、メイクスパンにおける2台の機械 の非稼働時間の合計として、最も適切なものを下記の…
- 中小企業診断士令和7年度 運営管理(オペレーション・マネジメント) 問7プロジェクトマネジメントを行うために、以下のPERT 図を作成した。さらに、 プロジェクトを構成する各作業の作業時間を、1日削減するために必要なコストを 下表に示した。プロジェクトのクリティカルパスを2日短くするために必要となる コストとして、最も少ないものを下記の解答群か…
- 中小企業診断士令和7年度 運営管理(オペレーション・マネジメント) 問18ある単一の製品を生産しているラインにおいて、投入量と産出量に基づいた流動 数分析の結果を下図に示す。投入量や産出量の累積線の傾きはそれぞれ、投入や産 出のペースに応じて変化している。この生産ラインは先入先出で、投入から産出ま での期間は一定である。 この図から読み取るこ…
他試験の同テーマ問題
トピック「クリティカルパス」を扱う他試験区分の過去問
