下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。ただし、図中のイベント間のA~Hは作業内容、日数は作業日数を表す。

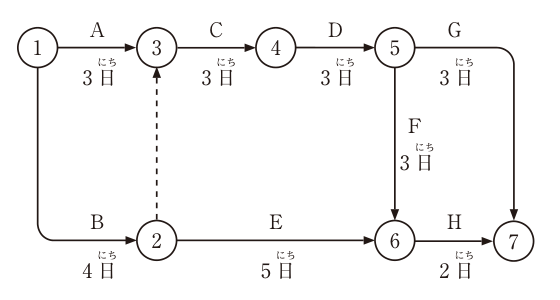

問30の図表1

選択肢

解説

結論 → 詳細 → 補足 の 3 層構成

展開
結論Layer 1

各経路の日数は、A→C→D→G=12日、A→C→D→F→H=13日、B→ダミー→C→D→G=13日、B→ダミー→C→D→F→H=15日、B→E→H=11日です。

詳細Layer 2
展開

クリティカルパスはB→C→D→F→Hの15日の1本です。Gが2日増えるとB→C→D→Gも15日となってクリティカルパスが2本に増えるため、イが適当でありません。

各選択肢の解説

ア

作業B終了後、作業Eの着手が4日遅れたが、全体の所要日数は変わらない。

適当。Eの着手が4日遅れると、B→E→Hは4+4+5+2=15日です。クリティカルパスの15日を超えないので、全体の所要日数は変わりません。

イ

作業Gの所要日数が2日増えたが、クリティカルパスの本数は変わらない。

不適当。Gが5日になると、B→C→D→Gは4+3+3+5=15日となり、既存のB→C→D→F→H(15日)と並ぶクリティカルパスになります。本数は1本から2本に増えます。

ウ

作業Cは、作業Aが完了しても作業Bが完了しないと開始できない。

適当。②から③へのダミーがあるため、作業Cはイベント③で先行するAとBの両方が完了しないと開始できません。

エ

クリティカルパスの所要日数は、15 日である。

適当。最長経路のB→ダミー→C→D→F→Hは4+3+3+3+2=15日で、これがクリティカルパスの所要日数です。

この解説は?
AI生成

解説は公式の問題文・公式解答を基に作成しています。 事実誤認・選択肢の取り違え・最新法令の反映漏れ等を含む可能性があるため、 重要な判断は必ずリンク先の公式資料でご確認ください。

最終更新:

出典:一般財団法人全国建設研修センター 令和7年度2級管工事施工管理技術検定 第一次検定(後期) No.30。ルビ・改行・空白を整理し、原本の数字選択肢をア・イ・ウ・エに変換。解説は本サイト作成。

検証プロセス・誤り報告フローは 運営透明性レポートで公開しています。

分野「施工管理法(選択)」の学習ポイント

この問題の理解を「分野全体の力」に広げるための足がかり

何が問われるか
本問の分野で問われる代表的な知識・用語の整理。
学習の進め方
正解/誤答の選択肢ごとに「なぜ正しい / なぜ違うのか」を1行ずつ言語化すると定着する。
関連キーワード
ネットワーク工程表
この分野の問題をもっと解く
AI コパイロット

この問題を AI と深掘りする

用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。

クイズモードで開く

関連する問題

施工管理法(選択) の他の問題

他試験の同テーマ問題

トピック「ネットワーク工程表」を扱う他試験区分の過去問

他年度の「施工管理法(選択)」問題

2級管工事施工管理技士 の同じ分野を年度をまたいで演習する
