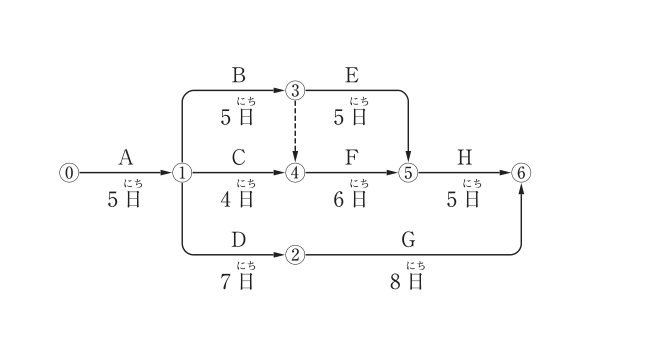

入力の図の日数で最早時刻を計算すると、結合点1=5日、2=12日、3=10日、4=10日(ダミー経由)、5=16日、6=21日となる。
令和8年度 前期 2級土木施工管理技士 学科 問62
難度
やや易
下図のネットワーク式工程表に関する文章中のイ~ニに当てはまる語句の組合せとして、正しいものはどれか。ただし、図中のイベント間のA~Hは作業内容、数字は作業日数を表す。イ及びロはクリティカルパス上の作業である。作業Hの最早開始時刻はハである。この工程全体の工期はニである。

選択肢
解説
結論 → 詳細 → 補足 の 3 層構成
展開閉じる
解説
結論 → 詳細 → 補足 の 3 層構成
詳細Layer 2展開閉じる
クリティカルパスはA→B→ダミー→F→H(5+5+0+6+5=21日)である。作業Hの最早開始時刻は16日、工期は21日なので、正答は3である。
各選択肢の解説
- ア
作業B 作業F 16 日 20 日
イ・ロ・ハ(B、F、16日)は正しいが、工期を20日としている点が誤り(正しくは21日)。
- イ
作業D 作業G 15 日 21 日
D→G経路は5+7+8=20日で余裕が1日あるため、クリティカルパスではない。Hの最早開始を15日としている点も誤り(Cと作業3経由のダミーのうち遅い側で結合点4が10日、そこにFの6日を足して16日)。工期21日だけは正しい。
- ウ
作業B 作業F 16 日 21 日
B・Fはクリティカルパス上の作業で、Hの最早開始時刻は16日、全体工期は21日。すべて計算と一致し、これが正答。
- エ
作業D 作業G 15 日 20 日
D・Gは余裕のある経路の作業であり、Hの最早開始15日も工期20日も計算と一致しない。
この解説は?
分野「施工管理(必須)」の学習ポイント
この問題の理解を「分野全体の力」に広げるための足がかり
- 何が問われるか
- 本問の分野で問われる代表的な知識・用語の整理。
- 学習の進め方
- 正解/誤答の選択肢ごとに「なぜ正しい / なぜ違うのか」を1行ずつ言語化すると定着する。
- 関連キーワード
- 工程管理(ネットワーク計算)
AI コパイロット
この問題を AI と深掘りする
用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。
関連する問題
施工管理(必須) の他の問題
- 2級土木施工管理技士令和8年度 前期 学科 問48新点Bの標高を求めるため、新点BからTS(トータルステーション)で既知点Aの反射鏡中心の鉛直角観測と距離測定を行った。既知点Aの標高50.00 m、BからAへの高低角-30°、斜距離200.00 m、既知点Aの測標高1.30 m、新点Bの器械高1.50 m。偏心・球差・気差は考慮…
- 2級土木施工管理技士令和8年度 前期 学科 問49公共工事標準請負契約約款に関する記述のうち,誤っているものはどれか。
- 2級土木施工管理技士令和8年度 前期 学科 問50下図は切土法面に設置した標準的なもたれ式擁壁の断面図を示しているが,もたれ式擁壁各部の「名称」と「記号」の表記として,2 つとも適当なものはどれか。
- 2級土木施工管理技士令和8年度 前期 学科 問51建設工事における建設機械の「機械名」と「性能表示」に関する組合せとして,適当でないものはどれか。[機械名][性能表示]
- 2級土木施工管理技士令和8年度 前期 学科 問52建設工事のための施工計画作成に関する記述のうち,適当でないものはどれか。
他年度の「施工管理(必須)」問題
2級土木施工管理技士 の同じ分野を年度をまたいで演習する
