最早結合点時刻を計算すると、工期は33日、クリティカルパスは⓪→①→②→④→⑦→⑧→⑨となる。
令和8年度 7月試験 1級土木施工管理技士 問題B 問6
難度
標準

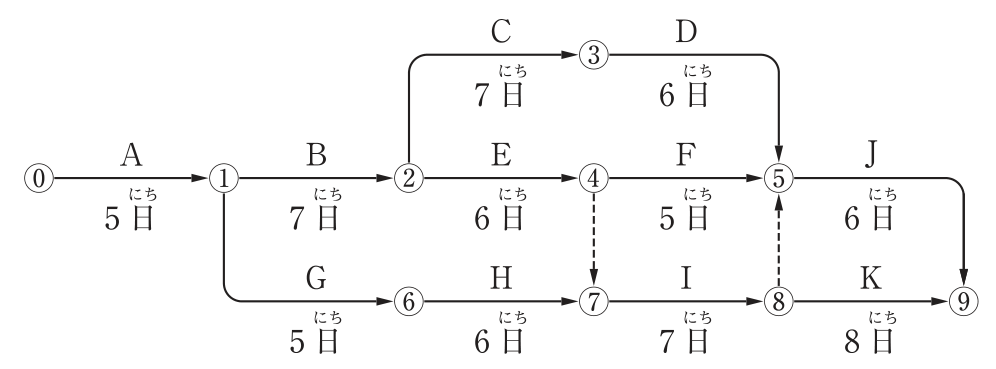

下図のネットワーク式工程表に関する記述のうち,適当でないものはどれか。ただし,図中のイベント間のA~Kは作業内容,数字は作業日数を示す。

選択肢
解説
結論 → 詳細 → 補足 の 3 層構成
展開閉じる
解説
結論 → 詳細 → 補足 の 3 層構成
詳細Layer 2展開閉じる
作業Eはクリティカルパス上にあり余裕がないため、3日遅れれば工期も3日遅れる。よって「2日遅れる」が適当でない。
各選択肢の解説
- ア
クリティカルパスは,⓪→①→②→④→⑦→⑧→⑨である。
適当である。経路⓪→①→②→④→⑦→⑧→⑨の日数は、A5+B7+E6+ダミー0+I7+K8=33日で、全経路のうち最長となる。したがってクリティカルパスである。
- イ
作業Iの最早開始時刻は,工事開始後 18 日である。
適当である。結合点⑦の最早時刻は、④経由(ダミー)の18日と⑥経由の16日の大きい方で18日となる。したがって作業Iの最早開始時刻は18日である。
- ウ
工事開始⓪から工事完了⑨までの必要日数(工期)は 33 日である。
適当である。⑨に至る経路は、⑤→⑨経由が25+6=31日、⑧→⑨経由が25+8=33日である。大きい方をとり、工期は33日となる。
- エ
作業Eが3 日遅れると工期は当初工期より2 日遅れる。
適当でない。作業Eはクリティカルパス上の作業で、トータルフロートは0である。3日遅れると④・⑦・⑧の時刻がそれぞれ3日ずつ遅れ、工期は36日となる。遅れは3日であり、2日ではない。
この解説は?
分野「共通工学・施工管理法(必須)」の学習ポイント
この問題の理解を「分野全体の力」に広げるための足がかり
- 何が問われるか
- 本問の分野で問われる代表的な知識・用語の整理。
- 学習の進め方
- 正解/誤答の選択肢ごとに「なぜ正しい / なぜ違うのか」を1行ずつ言語化すると定着する。
- 関連キーワード
- ネットワーク
AI コパイロット
この問題を AI と深掘りする
用語解説・選択肢分析・類題生成をその場で対話。クイズモードでは解答→解説がゼロ遷移。
関連する問題
共通工学・施工管理法(必須) の他の問題
- 1級土木施工管理技士令和8年度 7月試験 問題B 問1TS(トータルステーション)を用いて行う測量に関する記述のうち,適当でないものはどれか。
- 1級土木施工管理技士令和8年度 7月試験 問題B 問2公共工事標準請負契約約款に関する記述のうち,適当でないものはどれか。
- 1級土木施工管理技士令和8年度 7月試験 問題B 問3下図は,逆T型擁壁の配筋図を示したものである。たて壁とかかと版の引張鉄筋の組合せとして,適当なものはどれか。
- 1級土木施工管理技士令和8年度 7月試験 問題B 問4建設機械の最近の動向に関する記述のうち,適当でないものはどれか。
- 1級土木施工管理技士令和8年度 7月試験 問題B 問5建設工事における施工計画立案の事前調査に関する記述のうち,適当でないものはどれか。
